Когда ТЭЦ-2 и ТЭЦ-3 в Алматы перейдут на газ

На брифинге РСК главный специалист отдела тепло- и газоснабжения управления энергетики и водоснабжения Алматы Темірлан Жансаков сообщил, что работы на ТЭЦ-2 идут по графику.

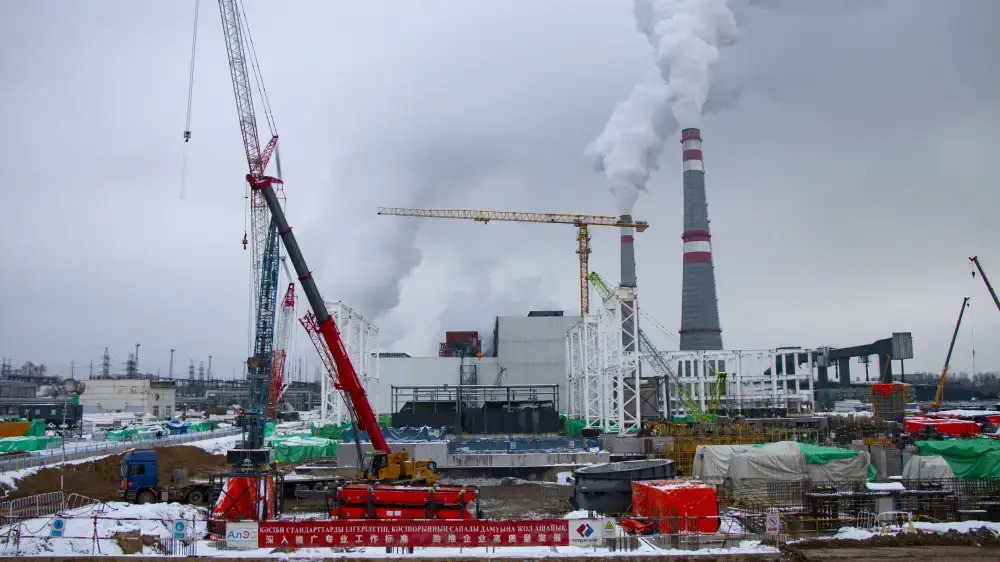

По его словам, основное оборудование уже доставили на площадку, сейчас специалисты занимаются монтажом.

"По ТЭЦ-2 работы ведут согласно графику. Всё оборудование сейчас на месте, и ведутся монтажные работы. До конца текущего года планируется запустить новую станцию с переводом на газ", – сказал Жансаков.

Ранее точный срок завершения модернизации в ведомстве не называли. В конце 2025 года на самой ТЭЦ-2 сообщали, что первую турбину планируют запустить в четвёртом квартале 2026 года.

Мы также спросили о ТЭЦ-3, которую ранее обещали запустить в декабре 2026 года. Представитель управления заявил, что теперь за этот проект отвечает Алматинская область.

"По ТЭЦ-3, так как она находится в Алматинской области, это в компетенции акимата Алматинской области", – ответил Жансаков.

При этом ещё в феврале управление энергетики и водоснабжения Алматы сообщало Tengrinews.kz, что ТЭЦ-3 планируют ввести в эксплуатацию в декабре 2026 года.

История вопроса

Зимой Алматы регулярно сталкивается со смогом. Одними из основных источников загрязнения воздуха считаются угольные ТЭЦ, обеспечивающие город теплом и электроэнергией.

Власти уже много лет обсуждают перевод теплоэлектроцентралей на газ. Впервые о переводе ТЭЦ-2 на газ заговорили ещё в 2017 году. Ожидалось, что переход закончат до 2020 года. Однако этого не произошло.

В марте 2021 года президент Касым-Жомарт Токаев потребовал ускорить перевод ТЭЦ-2 и отметил ТЭЦ-3 как ещё один источник загрязнения. 26 мая 2021 года он подчеркнул, что затягивание перехода "совершенно непозволительно". В сентябре того же года Глава государства дал новые поручения по алматинским ТЭЦ.

16 января 2026 года министр энергетики Ерлан Аккенженов раскритиковал темпы модернизации ТЭЦ-3 и заявил, что "алматинцы задыхаются".

На площадке ТЭЦ-3 Аккенженов отметил отставание от графика и назвал главной причиной слабую организацию работы генерального подрядчика.

Тогда же стало известно, что реализацию проекта модернизации ТЭЦ-3 перевели на особый контроль министерства с требованием еженедельного отчета о ходе работ.
